新送电线路验收作业指导

来源:艾特贸易2018-03-26

简介35kV 及以上新架设的输电线路验收作业。 1 .依据现行标准 (1) 《电业安全工作规程》(电力线路部分)。 (2) 《架空送电线路运行规程》。 (3) 《 110 ~ 500kV 架空送电线路设计技术规程

    35kV及以上新架设的输电线路验收作业。

    1.依据现行标准

   (1)《电业安全工作规程》(电力线路部分)。

   (2)《架空送电线路运行规程》。

   (3)110500kV架空送电线路设计技术规程》。

   (4)110500kV架空电力线路施工及验收规范》。

    2.作业条件

    在无雨、无雾的天气下,风力不超过5级。

    3.工作人员要求

    根据线路长度和工作任务而定。参加验收的人员必须具备较高的检修、施工技能,熟悉掌握《电业安全工作规程》、《架空送电线路运行规程》和《110500kV架空送电线路设计技术规程》、《110500kV架空电力线路施工及验收规范》的规定内容。

    4.工器具

    见表3-17所示。

    3-17    所需工器具

所需工器具

    5.验收项目及检查内容

    见表3-18所示。

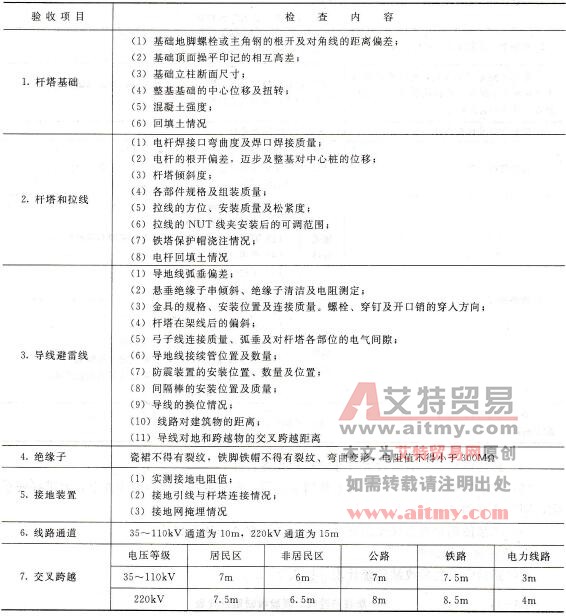

    3-18    验收检查项目及内容

验收检查项目及内容

    6.验收工作程序及质量要求

    见表3-19

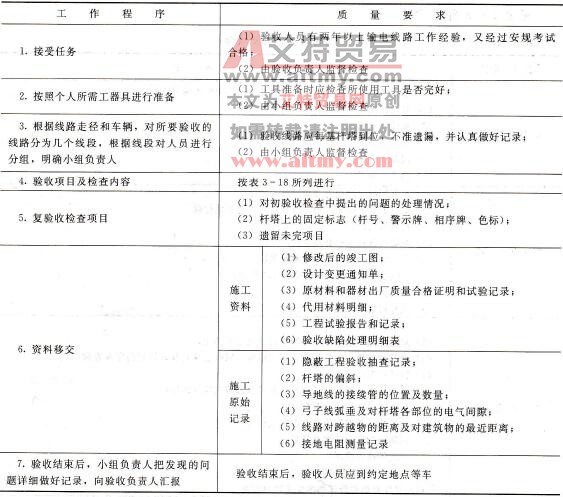

    3-19    验收工作程序及质量要求

验收工作程序及质量要求

    7.危险点分析及作业安全事项

   (1)验收严格按照验收作业指导书的要求内容进行作业。

   (2)验收组成员要认真听取验收负责人交代的事项。

   (3)验收人员验收前必须对新建线路的相关图纸和资料进行熟悉和研究。

   (4)到达作业现场后验收人员必须核对线路名称。

   (5)上下杆塔攀抓牢固,杆塔上使用安全带,安全带系在牢固的构件上,并带好安全帽,同时注意脚钉和爬梯是否完好。

   (6)严禁使用含有金属丝的皮尺、线尺进行交叉跨越的测量。

    8.作业质量控制卡

    新线路验收、复验收缺陷统计表(见表3-20)。

    3-20    新线路验收、复验收缺陷统计表

    线路名称:    验收人:    验收日期:

新线路验收、复验收缺陷统计表
