简介(1)若是屋顶为混凝土现浇板,墙砌到即将封顶标高时,在由下通至屋顶管的管口处,预埋一只分线盒,方法和要求同前。再往上砌砖时则将这个盒的上方部位留下不砌,形成一个洞。当
(1)若是屋顶为混凝土现浇板,墙砌到即将封顶标高时,在由下通至屋顶管的管口处,预埋一只分线盒,方法和要求同前。再往上砌砖时则将这个盒的上方部位留下不砌,形成一个洞。当土建工程进行到屋顶绑扎钢筋时,将灯具的接线盒放在平面图标注的位置上(模板上),这个位置应预先按墙内壁测量好。
按照测量的位置,将灯的每对盒内堵满水泥袋纸或其他不容易撕下的废旧物,然后紧贴模板面将盒紧紧固定在模板上,盒内不得有空隙,与模板面尽量无间隙,避免水泥浆液进入盒内,具体做法如图3-37所示。
图3-37现浇柱钢筋混凝土楼板上灯盒预埋示意图
要注意以下几点:
1)和钢筋工、混凝土工、瓦工、木工必须配合好,因为这是混合交叉同时作业,管要穿入钢筋的套子里,盒又要固定在模板上,又要在墙上留洞,稍有偏差就会给安装带来不便。因此在浇注混凝土时,必须电工在场,随时纠正由于土建施工而造成的管路、线盒的不妥之处。
2)为木模板时,固定盒较容易,一般是用细铁丝和钉子在木模板上固定;为钢模板时,则是在灯盒处采用一块木模板,或者将铁盒与钢筋电焊点焊牢固。

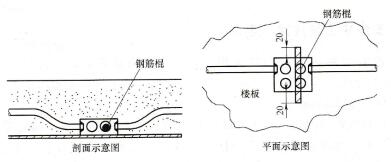

3)假如灯具较重,则应在盒内预先插入一根φ6 - φ10mm的钢筋,插入时利用敲落孔,一般出盒不超过20mm,这根钢筋的两端最后将浇注在混凝土内,如图3-38和图3 39所示。
4)同一型号的灯具,其线盒间的距离应相等。
(2)若是屋顶为混凝土预制板,土建工程进行到把预制板吊放在屋顶固定后.先测量灯具位置,然后在确定的位置上将预制板凿一个洞,洞的大小由进入管的数量和盒的大小而定,一般不超过36cm2,最大不超过50Cm2。
图3-38灯具、吊扇吊钩螺栓预埋方法
图3-39 在盒内插入一根钢筋棍
凿洞应使用电动凿孔机,也有用手工凿洞的。电动凿孔机使用时应注意施加压力不宜过大,应按其自然往下转动,再就是要注意安全。将钢管煨好后,一端进入洞内,另一端进入另一个灯具的洞内或墙上屋顶下0. 3m处的分线盒内,如图3-40所示。管口一般应在板厚的中间和盒焊好,其他和现浇混凝土板预埋相同。土建抹灰时,一般是先把洞用砂浆填平,然后抹灰即可。土建抹地面时,凡是露出混凝土板的管路,不得悬空放置,必须先用硬物将管下充填严实且无上下的晃动才能抹灰,否则完工后此处会裂开。
图3 40混凝土预制楼板上灯盒安装示意图
