滑触线装置安装工程清单工程量计算应遵循哪些规则

来源:艾特贸易2018-05-11

简介滑触线装置安装工程清单工程量按设计图示单相长度计算。 【例 1 】某单层厂房如图 7-1 所示。柱间距为 3.0m ,共 6 跨,在柱高 7. 5m 处安装滑触线支架 (60mm × 60mm × 6mm ,每米重 4.12kg

    滑触线装置安装工程清单工程量按设计图示单相长度计算。

    【例1】某单层厂房如图7-1所示。柱间距为3.0m,共6跨,在柱高7. 5m处安装滑触线支架(60mm×60mm×6mm,每米重4.12kg),如图7-2采用螺栓固定,滑触线(50mm×50mm×5mm,每米重2.63kg)两端设置指示灯,试计算其清单工程量。

某单层厂房滑触线平面布置图

    7-1    某单层厂房滑触线平面布置图

    说明:室内外地坪标高相同(±0.01),图中尺寸标注均以mm

滑触线支架安装

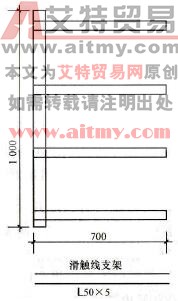

    7-2    滑触线支架安装

    【解】滑触线安装工程量

   [3×6+(1+1)]×4=80m

    滑触线支架制作工程量

   4. 12×(1.0+0.7×4)×6=93. 94kg

    清单工程量计算见表7-14

    7-14    清单工程量计算表

清单工程量计算表
