国产64/110kV交联聚乙烯绝缘电力电缆预制式终端安装工艺

来源:艾特贸易2019-09-09

简介1 .注意事项 (1) 备齐所有工具,保持现场清洁。 (2) 在作业过程中,应特别注意对电缆本身绝缘的保护,勿使加温温度超过 80 ℃。 2 .安装程序 (1) 电缆处理。 1) 根据现场敷设情况确定


    1.注意事项

   (1)备齐所有工具,保持现场清洁。

   (2)在作业过程中,应特别注意对电缆本身绝缘的保护,勿使加温温度超过80℃。

    2.安装程序

   (1)电缆处理。

   1)根据现场敷设情况确定电缆末端位置,并做好标记。

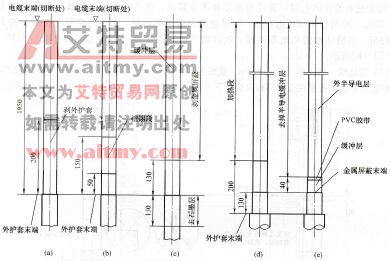

   2)剥外护套:自电缆末端向下量1950mm作为外护套末端,向上量200mm剥去该段电缆外护套。电缆剥切处理尺寸如图4- 50所示。

 图4- 50电缆剥切处理尺寸

    4- 50电缆剥切处理尺寸

(a)电缆外护套的剥切尺寸;(b)电缆搪锡段尺寸;(c)去除石墨层尺寸;

   (d)电缆校直段部位;(e)去半导电缓冲层尺寸

   3)搪锡处理:自外护套末端向上量50150mm金属屏蔽作搪锡处理,如图4- 50 (a)所示。

   4)剥金属屏蔽:自外护套末端向上保留130mm金属屏蔽,其余剥去,如图4- 50 (b)所示。

   5)刮石墨层:刮去护套表面的石墨层150mm,如图4- 50 (c)所示。

   6)加热校直:自外护套末端向上200mm处为起点向上绕包加热带,对电缆作7580℃历时3h连续加热以消除机械应力并校直电缆,温度不宜超过80℃,如图4- 50 (d)所示。

   7)去半导电缓冲层:自金属屏蔽末端向上量40mm长绕一层PVC胶带,将以上半导电缓冲层去掉,如图4 - 50 (e)所示。

   8)去外半导电层:自电缆末端向下量取L+1400mm+40mm作为外半导电层末端。L为端子孔深(含雨罩深度),并用PVC胶带做临时标记,去掉标记以上的外半导电层,不准用半导电刀或削绝缘刀,只能使用玻璃片或专用刨刀小心刮削;去掉临时标记,将外半导电层末端20mm长刮削成斜坡,用#320砂带对半导电斜坡稍作打磨处理,使其与主绝缘平滑过渡,如图4- 51 (a)所示。

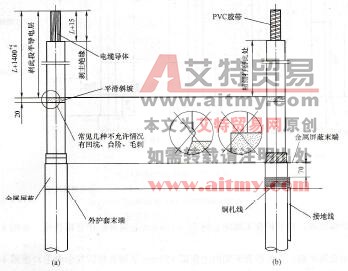

   9)剥主绝缘:自电缆末端向下量取端子孔深L(含雨罩深度)+ 15 mm并去除电缆主绝缘及内半导电层,把绝缘端部作倒角处理,再用# 120砂带对电缆导体作打磨处理,去除其上的杂质,如图4 - 51  (a)所示。

   10)打磨并清洁电缆绝缘:在外半导电斜坡上绕包一层PVC胶带作临时保护,并用PVC胶带把电缆导体包好;要求电缆导体不能露出。然后将电缆主绝缘表面依次用120240320600号砂带作精细打磨,要求绝缘表面光亮平滑。去掉外半导电斜坡上的PVC临时胶带,用清洁巾清洁电缆绝缘,吹风吹干,用保鲜膜对电缆主绝缘作临时保护,如图4 - 51 (b)所示。

   11)接地线:将1根(长为1.2m、截面为120mm2)铜芯接地胶线无端子一端去除65mm长的胶皮用铜扎线扎紧在金属屏蔽末端以下70mm处,并用锡焊牢,如图4- 51 (b)所示。

 图4- 51主绝缘的处理及地线的焊接

    4- 51主绝缘的处理及地线的焊接

(a)电缆导体尺寸及主绝缘的处理;(b)地线焊接部位

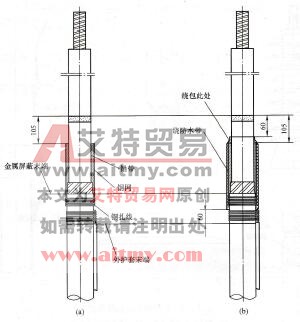

   12)用清洁巾清理外半导电层表面,吹风吹干;距外半导电层末端105mm处开始半重叠包一层铅带,然后在其上先自下而上再自上而下半重叠包两层镀锡铜网带,要求铅带、铜网带与金属屏蔽搭接3040mm,用铜扎线把铜网带交叉扎紧在金属屏蔽上,并用锡焊牢,如图4 - 52 (a)所示。

   13)从外半导电层末端往下60105mm处范围内半折叠绕包1层防水带。再从外半导电层末端下量105mm处到外护套末端往上60mm处范围内绕包23层防水带,要求防水带完全盖住铜扎线及金属尖角。注意:防水带不能包到接地线芯。如图4 - 52 (b)所示。

   14)将热缩管套入电缆。

    (2)装配绝缘主体。

   1)测量并记录正交两方向的主绝缘外径、外半导电层外径。电缆主绝缘外径应比终端绝缘主体大510mm

   2)用清洁巾清洁绝缘主体安装专用装置和绝缘主体内表面,吹风吹干,然后把绝缘主体安装专用装置装入主体,用清洁巾清洁电缆导体,并用PVC胶带把电缆导体顶部完全包好(注意:PVC带将导体完全覆盖,且表面应清洁)。绝缘主体安装专用装置的具体安装方法见安装工具使用说明书。

 图4- 52铜带及防水带的安装图纸

4- 52铜带及防水带的安装图纸

(a)铜带的安装纸;(b)防水带的安装图纸

   3)去掉保鲜膜,用清洁巾分别将电缆绝缘表面、外半导电层的表面清洁干净,吹风吹干。

   4)自外半导电层末端向下量取90mm,用PVC胶带作好标记,在电缆绝缘表面均匀抹一层硅油,如图4- 53 (a)所示。

   5)将绝缘主体有应力锥的一端套人电缆,然后断续加0. 5MPa的气压,让绝缘主体在气压推动下套到电缆上,直至绝缘主体应力锥一端端面与PVC标记平齐,然后将绝缘主体上的专用装置拆除。(注意:绝缘主体刚装入时,在电缆上可能会有轻微的滑动,可用手推动直至主体应力锥一端的端面与PVC标记对齐且不再滑动为止,方可进行下一步工作)如图4 - 53 (a)所示。

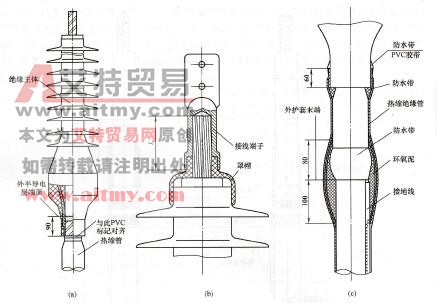

   (3)安装罩帽和接线金具。

   1)去掉电缆导体上的PVC胶带,用清洁巾清洁电缆的导体表面和雨裙顶部接口处,吹风吹干;并在露出的电缆绝缘表面绕包绝缘带,绕包后的外径比绝缘主体的外径稍小。在雨裙顶部接口处涂上E43胶;将罩帽套入电缆与绝缘主体接好,将溢出的E43胶擦干净。

 图4- 53电缆附件的组装图纸

    4- 53电缆附件的组装图纸

(a)接线端子安装图纸;(b)防水部位剖面图

   2)在罩帽与接线端子配合部分的外表面涂上E43胶,然后将接线端子套人电缆导体并用压钳压紧,如图4 - 53 (b)所示。

   (4)尾部密封处理。

   1)用防水带将绝缘主体应力锥部分的下端面处填充满,并与绝缘主体应力锥部分搭接30mm左右,要求包68层防水带,使应力锥下端面与电缆的过渡处没有明显的凹槽。

   2)在电缆外护套末端上量80mm和下量100mm范围内抹上环氧泥,将接地线完全包在环氧泥中,如图4 - 53 (c)所示。

   3)把热缩管加热收缩(在收缩热缩管时,要求从热缩管的上端部开始加热收缩),并与绝缘主体应力锥部分搭接60mm左右。

   4)在收好的热缩管两端口处半重叠绕包两层防水带,再半重叠绕包两层PVC胶带,把热缩管的端口盖住,如图4 - 53 (c)所示。

   5)终端固定到终端固定架上,终端头安装完毕,如图4 54所示。

图4- 54安装完毕的 电缆户外终端

4- 54安装完毕的

  电缆户外终端
