送电线路停电更换导拉、地拉作业指导
来源:艾特贸易2018-03-26
简介适用于 35 ~ 220kV 线路杆塔停电更换导拉、地拉作业。 1 .依据现行标准 (1) 《电业安全工作规程》(电力线路部分)。 (2) 《 110 ~ 500kV 架空电力线路施工及验收规范》。 2 .作业条件
适用于35~220kV线路杆塔停电更换导拉、地拉作业。
1.依据现行标准
(1)《电业安全工作规程》(电力线路部分)。
(2)《110~500kV架空电力线路施工及验收规范》。
2.作业条件
天气良好,风力小于5级(10.7m/s)。
3.作业人员要求
工作负责人1人,杆上作业人员2人,地面作业人员4人。要求了解电力生产的基本过程以及电力设备的原理及结构,熟悉相关检修技能,掌握现行的《电业安全工作规程》和工作现场的有关安全规定。
4.主要工器具

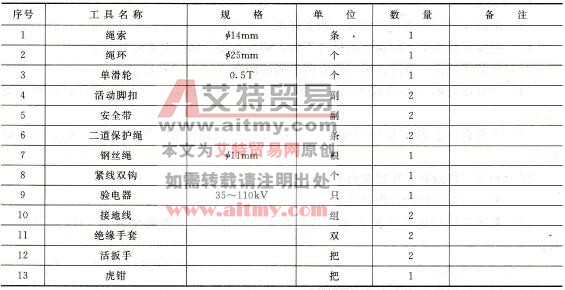

见表3-34所示。
表3-34 工器具材料清册

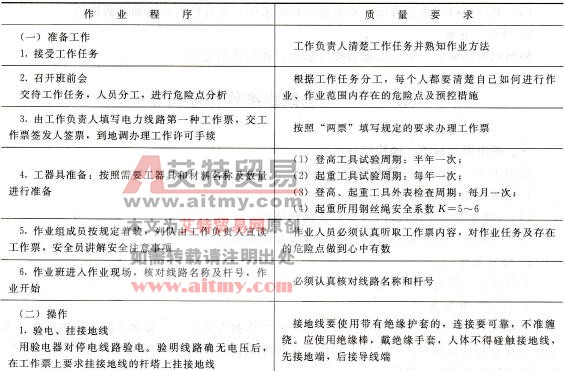

5.作业程序及质量要求

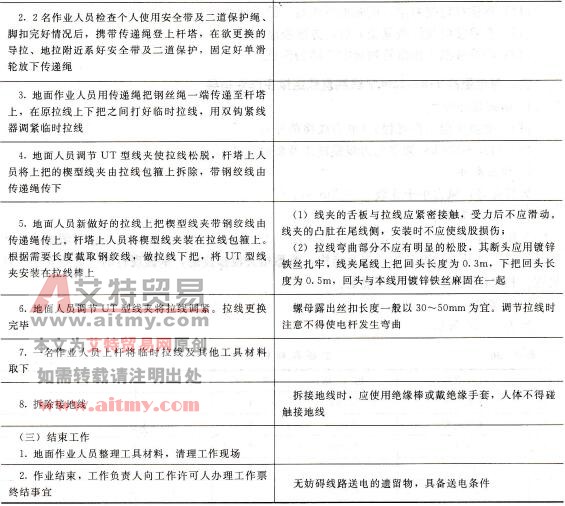

见表3-35所示。
表3-35 作业程序及质量要求
6.危险点分析及作业安全事项
(1)严格按照要求签发工作票,要求安全措施具体、明确,无漏项、错项。
(2)作业人员要认真听取工作票内容,熟知作业过程中所需采取的安全措施。现场提问1~2人,确无问题后实施作业。
(3)认真核对线路名称及杆号无误后,方准开始作业。
(4)必须先验电,后挂接地线。
(5)验电要用合格的对应电压等级的专用验电器。
(6)挂接地线顺序:应先接接地端,后接导线端。
(7)必须在线路工作区段两侧挂接地线。
(8)安全带使用前必须进行外观检查无问题,锁扣自如,并正确使用。杆上作业人员必须使用安全带及二道保护,安全带系在牢固的构件上,防止在端部脱出或被锋利物伤害。系安全带必须检查扣环是否扣牢。
(9)杆上人员要用传递绳索将工具材料卸下,严禁抛扔。
(10)检查杆塔上确无作业人员后,方可拆除接地线。
(11)拆除接地线顺序:应先拆导线端,后拆接地端。
(12)在将临时拉线调紧受力后,方准松原拉线。
(13)严格按照工作票管理规定终结工作票。
