送电线路补加、更换塔材作业指导

来源:艾特贸易2018-03-26

简介适用于 35 ~ 500kV 以上线路铁塔补加、更换塔材作业。 1 .依据现行标准 (1) 《电业安全工作规程》(电力线路部分)。 (2) 《 110 ~ 500kV 架空电力线路施工及验收规范》。 2 .作业条件

    适用于35500kV以上线路铁塔补加、更换塔材作业。

    1.依据现行标准

   (1)《电业安全工作规程》(电力线路部分)。

   (2)110500kV架空电力线路施工及验收规范》。

    2.作业条件

    天气良好,风力不大于5(10. 7m/s)

    3.作业人员要求

    工作负责人1人,塔上作业人员2人,地面作业人员1人,要求了解电力生产的基本过程以及电力设备的原理及结构,熟悉相关检修技能,掌握现行的《电业安全工作规程》和工作现场的有关安全规定。

    4.工器具

    见表3-48所示。

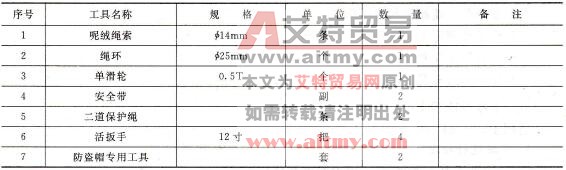

    3-48    工器具材料清册

工器具材料清册

    5.作业程序及质量要求

    见表3-49所示。

    3-49    作业程序及质量要求

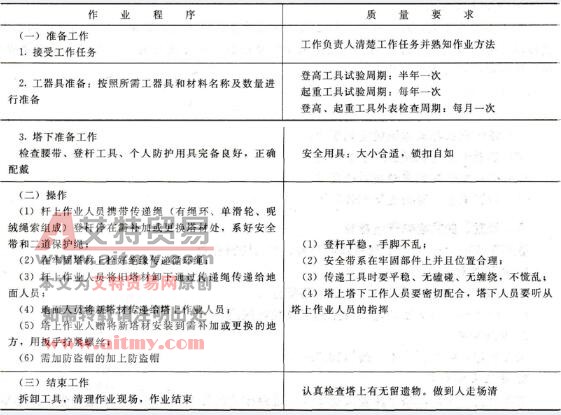

作业程序及质量要求

    6.危险点分析及作业安全事项

   (1)使用工器具连接组合不当,试验超期。

   (2)使用安全工器具前不进行外观检查,佩带不符合规范。

   (3)作业现场人员不戴安全帽。

   (4)杆塔上工作,不使用安全带、二道保护绳。

   (5)安全带可能被锋利物损伤。

    (6)系安全带后不检查扣环是否扣牢。

   (7)在杆塔上作业移位时,失去安全带保护。

   (8)作业正下方有人逗留。抛掷工具材料。
